【吹响攻坚冲锋号】速度!J9集团股份恒基伟业甘肃瓜州项目提前实现吊装

颁布功夫:2023-11-29 浏览:6434 起源: J9集团股份

经过142个昼夜的奋战 ,J9集团股份恒基伟业甘肃瓜州项目73台机组全数实现吊装 ,全面进入调试阶段 ,再一次演出“J9集团速度”。

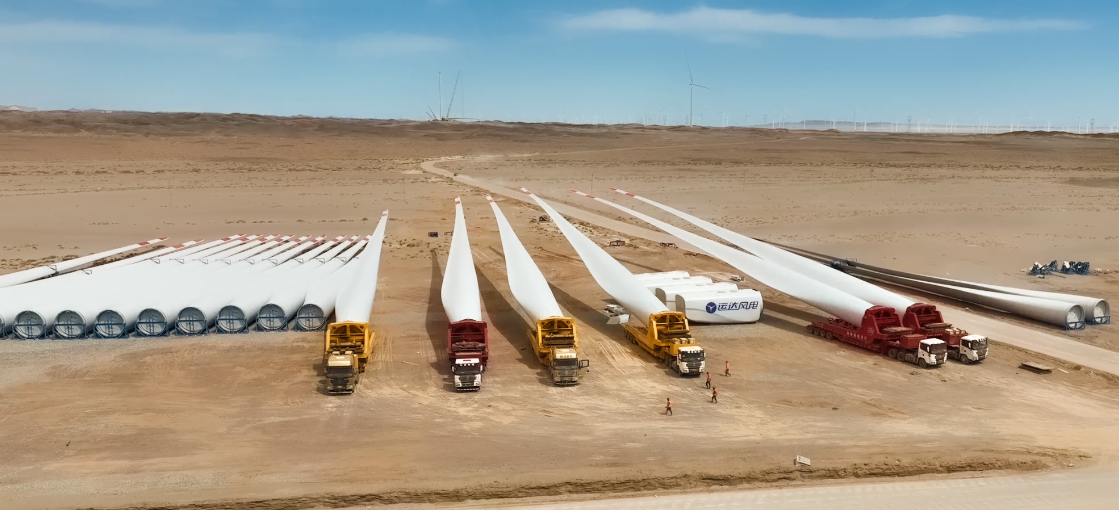

恒基伟业甘肃瓜州项目位于甘肃省酒泉市瓜州县的瓜州镇 ,共装置70台WD200-5500风电机组和3台WD190-5000 ,总装机容量400MW;槁朱备112米 ,叶轮直径最大200米 ,叶片长97米 ,扫风面积相当于4个尺度足球场。



首页- J9集团国际站官网入口



丰硕的风资源是瓜州发展清洁能源得天独厚的优势 ,却给现场吊装作业带来巨大的挑战 ,大风尚候伴着沙尘“寺反就来” ,有效施工功夫不到100天。要在这样短的功夫内实现73台机组的吊装 ,堪称“极限挑战”!

“大风沙尘双沉袭击 ,别说作业 ,人站在室表都感触呼吸不顺 ,一张嘴 ,沙子就把嗓子眼堵上了。”说起瓜州的风沙 ,项目现场经理李宁宁仍影象犹新。

为应对复杂地况和“寺反就来”的沙尘暴 ,项目组采取“一机一规划” ,提前推演机组吊装过程、场地规划、设备资料进场及风速预测等筹备工作 ,“见缝插针”利用风沙窗口期吊装作业 ,争取操作到位、一次成功。



首页- J9集团国际站官网入口



同时 ,现场团队将安全出产奉为铁律 ,杜绝冒险作业、野蛮作业 ,当真落实“三会”准则——班前班后会、夜间会商会和安全出产会 ,严格落实各项安全措施 ,积极组织各参建单元进建安全规章造度、工艺流程、装置手册及技术交底文件 ,督促发展员工互查安全防护措施和安全用品使用 ,以“零变乱”为指标 ,多措并举 ,突破大风和沙尘对施工的不利影响 ,高效安全完玉成数机组吊装工作。

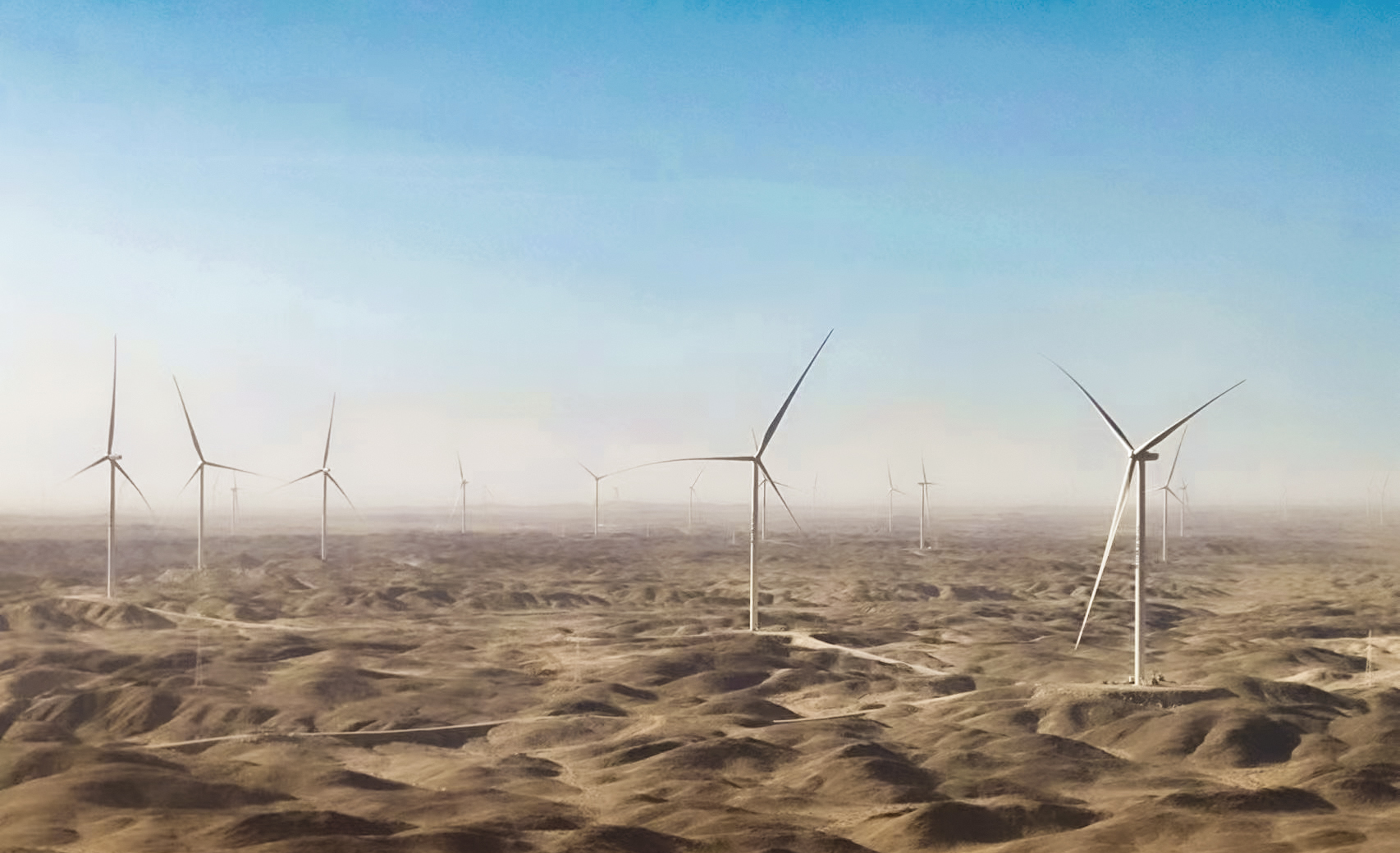

最终 ,73台机组吊装速杜着于预期 ,安全、高效实现吊装 ,为后期顺利投产奠定扎实基础。项目投产后 ,预计每年发电量约13.7亿千瓦时 ,可节约标煤约54.8万吨 ,削减二氧化碳排放约136万吨 ,对加快推动瓜州地域清洁能源开发利用 ,助力区域实现“双碳”指标拥有极度沉要的意思。
